Mit der Bahn zwischen  Spiez und Interlaken
Wir planen, warten & bauen

Leistungssteigerung Spiez–Interlaken

Die BLS modernisiert die Bahnstrecke Spiez–Interlaken. Mit Investitionen in Leissigen und Interlaken sowie der Sanierung mehrerer Brücken, einem Tunnel und der Fahrbahn erhöht die BLS die Leistungsfähigkeit der Strecke und sorgt dafür, dass Züge auch künftig sicher und pünktlich verkehren.

Die Strecke Spiez–Interlaken ist ein wichtiger Teil des Schweizer Bahnnetzes und die zentrale Verbindung ins Berner Oberland. In Interlaken Ost bestehen Anschlüsse in die Jungfrauregion und nach Luzern, in Spiez unter anderem ins Wallis und zum Flughafen Zürich.

Mit mehreren Bauprojekten erhöht die BLS die Leistungsfähigkeit der Strecke und modernisiert die Infrastruktur. So können künftig 400 Meter lange Züge bis nach Interlaken verkehren, so dass direkte Verbindungen zum Flughafen Zürich erhalten bleiben.

Bis 2028 verlängert die BLS die Kreuzungsstelle in Leissigen, optimiert die Gleisanlage in Interlaken Ost, erneuert die Fahrbahn und saniert mehrere Brücken sowie einen Tunnel. Die Bauarbeiten werden gebündelt, damit Streckensperren optimal genutzt werden und die Einschränkungen für Reisende und die Region gering bleiben.

Diese Grafik als PDF öffnen

Bauprojekt

Bauzeit

Kosten

Erneuerung Fahrbahn und Vergrösserung Kurvenradien Interlaken Ost  Januar 2026 – Mai 2027  25,5 Mio. Franken
Sanierung Aarebrücken  Januar 2026 – Mai 2027  14,5 Mio. Franken
Verlängerung Kreuzungsstelle Leissigen  August 2026 – August 2028  73 Mio. Franken
Sanierung Leissigbadtunnel  Januar – Juni 2027  12 Mio. Franken
Sanierung Schüpfgrabenbrücke  Februar – Mai 2027  1,25 Mio. Franken

Für einzelne Bauarbeiten wird die Bahnstrecke zeitweise gesperrt. Während dieser Sperren fährt ein Ersatzverkehr mit Bussen. Alle Verbindungen sind im Online-Fahrplan berücksichtigt. Die BLS empfiehlt, vor jeder Reise den Fahrplan zu prüfen.

Online-Fahrplan



Wann fahren keine Züge

 Zeitraum  Ersatzverkehr
15.08. (19.15 Uhr) – 16.08.2026 (11.45 Uhr)  Spiez–Interlaken Ost
19.10.–11.12.2026 Interlaken West–Interlaken Ost / Wilderswil
30.03.–14.05.2027 Spiez–Interlaken Ost
13.11.–14.11.2027 Spiez–Interlaken Ost



Kein Halt in Interlaken West

Zeitweise kreuzen sich die Züge in Krattighalde, weil in Leissigen nur ein Gleis zur Verfügung steht. Um die Anschlüsse in Spiez und Interlaken Ost sicherzustellen, entfällt jeweils zur halben Stunde der Halt in Interlaken West.

 Zeitraum  Ersatzverkehr
 15.05.2027–18.08.2028

Interlaken Ost–Interlaken West (bis Unterseen verlängert)

Postauto-Linie Beatenberg–Interlaken West (Linie 101) bis Interlaken Ost verlängert

Bauen bei laufendem Bahnbetrieb

Die Strecke bleibt während der Bauarbeiten grösstenteils in Betrieb. Viele Arbeiten finden deshalb nachts statt, wenn keine Züge verkehren. So kann die Bauzeit verkürzt werden. Die BLS plant die Arbeiten so, dass die Einschränkungen für Reisende und Bevölkerung möglichst gering bleiben.

Lärmintensive Nachtarbeiten in den kommenden Wochen

Hinweis: Die angegebenen Daten beziehen sich auf die Nachtarbeiten. 03.08.-07.08. bedeutet die Nächte vom 2./3. bis 6./7. August. Die Angaben entsprechen dem aktuellen Planungsstand und gelten vorbehältlich kurzfristiger Anpassungen.

Datum Zeit Ort Art der Arbeiten Lärmpegel
10.08.-25.09.2026 20.00/22.00-05.00 Uhr Seebacher - Gärbermatte (Unterführung Kreuz) Erstellen neue Fahrleitungsfundamente, Spritz- und Bohrarbeiten hoch
24.08.-16.10.2026 20.00/22.00-05.00 Uhr Bereich Leissigbad Erstellen neue Fahrleitungsfundamente moderat

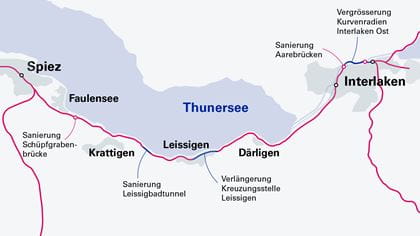

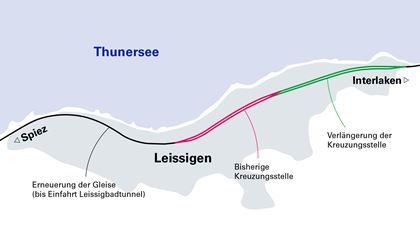

Die Bahnstrecke am Thunersee ist zwischen Spiez und Interlaken grösstenteils einspurig. Die Züge kreuzen sich in Leissigen. Die heutige Kreuzungsstelle ist mit 360 Metern zu kurz – einer der beiden Züge muss beim Kreuzen anhalten. Die BLS verlängert die Kreuzungsstelle auf 940 Meter, damit sich die Züge künftig ohne Halt kreuzen können. Das erhöht die Pünktlichkeit und ermöglicht den Einsatz von 400 Meter langen Intercity-Zügen zwischen Zürich und Interlaken.

Projektinhalte

  • Verlängerung der Kreuzungsstelle
  • Erneuerung von Gleisen und Fahrleitung
  • Sanierung von Stützmauern und Unterführungen
  • Anpassung der Bahnübergänge Ey, Oberfeldweg und Zihl-Zälgweg
  • Rückbau nicht mehr benötigter Anlagen und Freispielen von Entwicklungsfläche für die Gemeinde

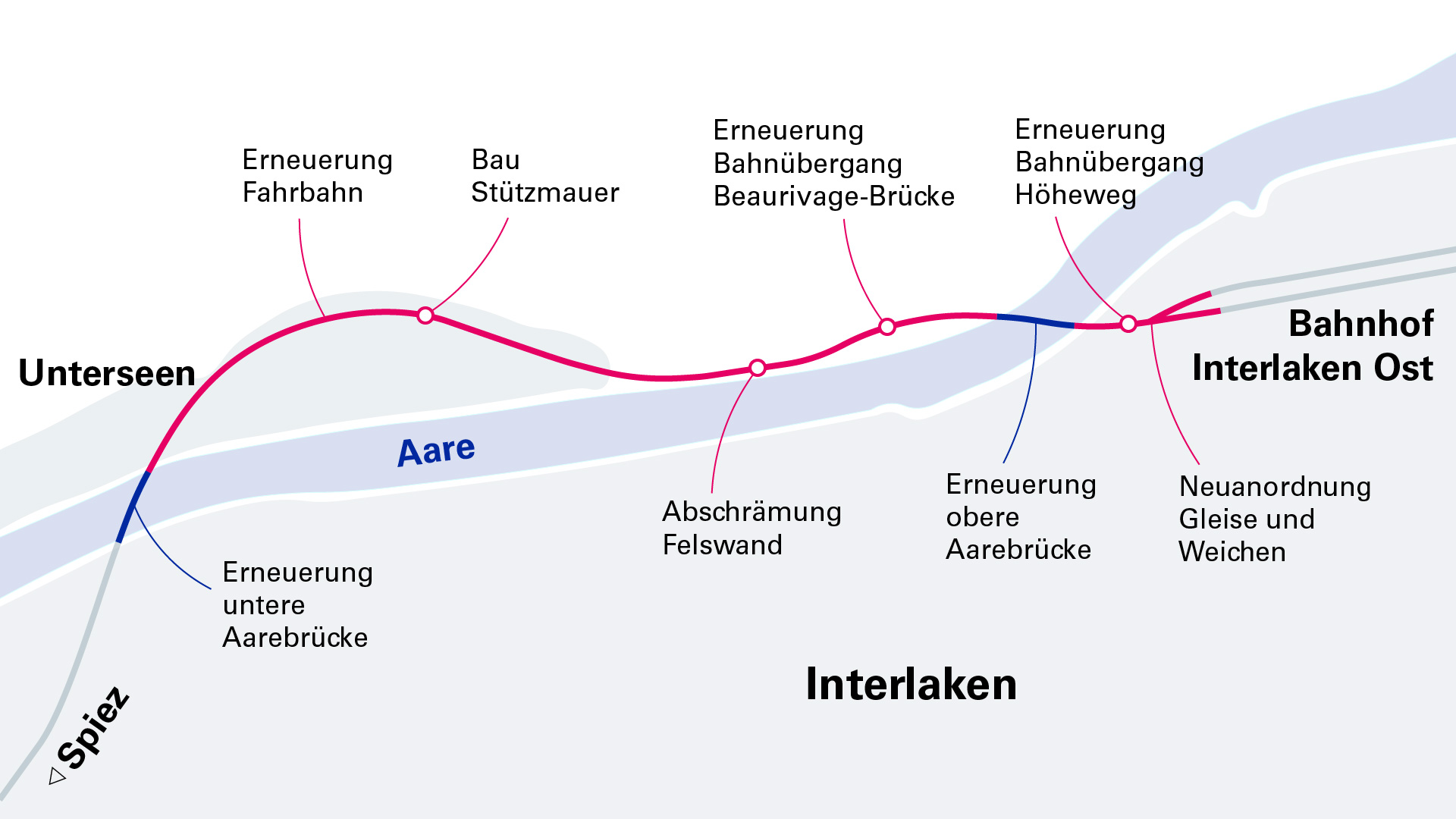

Diese Grafik als PDF öffnen

Bauen bei laufendem Bahnbetrieb

Die Strecke bleibt während der Bauarbeiten grösstenteils in Betrieb. Viele Arbeiten finden deshalb nachts statt, wenn keine Züge verkehren. So kann die Bauzeit verkürzt werden. Die BLS plant die Arbeiten so, dass die Einschränkungen für Reisende und Bevölkerung möglichst gering bleiben.

Auswirkungen vor Ort

Während der Bauzeit kommt es zu temporären Einschränkungen bei Zufahrten, lokalen Wegen und Bahnübergängen. Betroffen sind insbesondere der Oberfeldweg, der Zihl-Zälgweg, die Dorfstrasse, der Läntiweg sowie Strassen im Bereich der Installationsplätze. Zudem ist auf der Kantonsstrasse mit zusätzlichem Verkehr zu rechnen.

Bauzeit

August 2026 bis August 2028

Die Bahninfrastruktur zwischen Interlaken West und Interlaken Ost hat das Ende der Lebensdauer erreicht und muss erneuert werden. Gleichzeitig bereitet die BLS die Strecke auf 400 Meter lange Intercity-Züge vor. Dazu werden auf dem 1,7 Kilometer langen Streckenabschnitt die Kurvenradien vergrössert. Die Gleise werden teilweise um mehr als einen Meter verschoben. Künftig können die Züge auf dem Abschnitt mit 50 statt 30 km/h fahren.

Sanierung der Aarebrücken

Die beiden Eisenbahnbrücken über die Aare sind 110 Jahre alt und werden umfassend saniert. Die BLS ersetzt ungenügende Stahlelemente, verstärkt eine der Brücken mit einem zusätzlichen Mittelpfeiler und erneuert den Korrisions- sowie den Kolkschutz. Dabei werden sowohl das historische Erscheinungsbild der Brücken als auch der sensible Naturraum der Aare berücksichtigt.

Projektinhalte

  • Erneuerung von Gleisen und Fahrleitung
  • Vergrösserung der Kurvenradien
  • Sanierung der beiden Aarebrücken
  • Anpassung der Bahnübergänge Höheweg (Hotel Du Lac) und Beaurivage-Brücke (Harderbahn)
  • Verbesserung des Steinschlagschutzes und Bau einer Stützmauer auf Höhe Bödelibad

Diese Grafik als PDF öffnen

Bauen bei laufendem Bahnbetrieb

Die Strecke bleibt während der Bauarbeiten grösstenteils in Betrieb. In der Regel wird tagsüber im Ein-Schicht-Betrieb gearbeitet.

Auswirkungen vor Ort

Die Zufahrt zu den Baustellen erfolgt vorwiegend über die Autobahn, den Goldswilviadukt und die Brienzstrasse, um Baustellenverkehr im Zentrum von Interlaken zu vermeiden. Für den Installationsplatz Goldey erfolgt die Zufahrt durch Quartierstrassen in Unterseen. Dort setzt die BLS eine Verkehrslenkung ein.

Während der Bauarbeiten sind einzelne Abschnitte des Uferwegs entlang der Aare sowie die Unterführung beim Bahnübergang Hotel Du Lac vorübergehend gesperrt. Die Umleitungen sind signalisiert.

Bauzeit

Januar 2026 bis Mai 2027

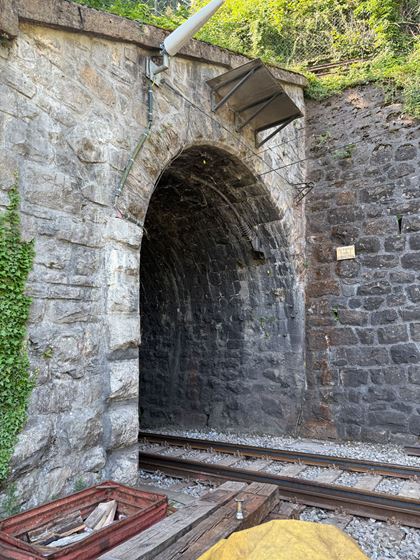

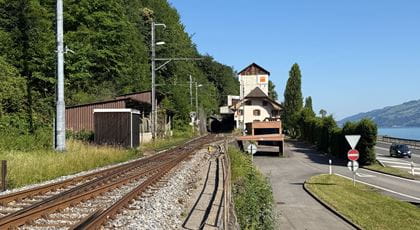

Der 270 Meter lange Leissigbadtunnel westlich von Leissigen ist seit 1893 in Betrieb. Das Natursteingewölbe weist altersbedingte Schäden auf und muss saniert werden. Die BLS erneuert das Mauerwerk und die Betonabdichtung, damit langfristig kein Wasser eindringen kann und die Sicherheit gewährleistet bleibt. Die Fahrleitung wird durch eine Stromschiene ersetzt, die direkt an der Tunneldecke montiert ist. Zusätzlich verstärkt die BLS die Stützmauer beim Tunnelportal Richtung Interlaken mit Verankerungen.

Bauzeit

Januar bis Juni 2027

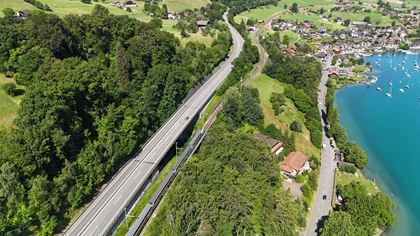

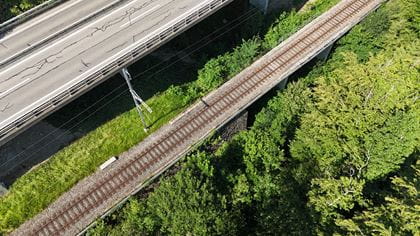

Ins Mauerwerk der Schüpfgrabenbrücke zwischen Faulensee und Krattigen dringt an zahlreichen Stellen Wasser ein, weil die Brückenplatte undicht ist. Das beeinträchtigt langfristig die Substanz der Brücke. Die BLS ersetzt die Abdichtung und behebt Betonschäden, damit die Sicherheit der Brücke langfristig gewährleistet ist.

Gleichzeitig saniert die BLS die Güetitalbrücke, eine nahegelegene Strassenunterführung. Diese Sanierung führt die BLS im Auftrag des Bundesamts für Strassen (ASTRA) aus, das Eigentümerin der Brücke ist.

Bauzeit

Februar bis Mai 2027

Für Medienschaffende

Für alle anderen ist unser Kundendienst gerne da

Unsere Themen
Bauarbeiten auf dem Schienennetz der BLS
Wir planen, warten & bauen
Mehr
Fahrgastinformation
Barrierefrei reisen

Der BLS ist wichtig, dass alle Menschen den ÖV selbstständig und spontan nutzen können. Dazu gehört insbesondere, dass auch Menschen mit Behinderung selbstständig ein- und aussteigen und alle Informationen am Bahnhof und in den Zügen abrufen können. Um dies zu ermöglichen, passt die BLS ihre Bahnhöfe sowie alle Züge und Busse den Vorgaben des Behindertengleichstellungsgesetzes (BehiG) an. Das BehiG bringt Verbesserungen, die allen Fahrgästen nützen. So kommen zum Beispiel auch ältere Menschen oder Reisende mit viel Gepäck besser im ÖV zurecht.

Mehr
Wir planen, warten & bauen
Baulärm und andere Beeinträchtigungen

Wo gebaut wird, gibt’s Lärm

Mehr
Newsletter
PDF herunterladen
0 aus 0 Mediendateien
